包装机工厂验收测试:中国采购买家核对清单
核心要点
- 在生产开始前,将以数字和条件形式书写的验收标准纳入合同——任何您未写下的内容,都不会有人进行核查。.
- 试运行应使用您的产品和薄膜,并涵盖您计划运行的所有规格,而非使用工厂表现良好的演示材料。.
- 索取原始测试日志,而非「工厂验收测试(FAT)通过」的结论——应包含您规格下的具体数据,并展示故障情况。.
- 发货前核实:通过实时或录像查看,在订单价值允许的情况下聘请独立检验员,并在装箱前对箱体进行拍照。.
- 将每一笔付款与书面记录的事件挂钩,而非固定的日期,以便在您需要时仍保有筹码。.
快速事实
| 我们的试运行 | 两个工作日,针对您的袋型尺寸和规格 |
| 签署资料包 | 八份文件,默认提供电子副本 |
| 付款条款 | 30% 定金,70% 发货前支付,FOB 汕头 |
| 需寄送的样品 | 您的真实产品和薄膜,涵盖您计划运行的所有袋型规格——数量取决于具体机型 |
什么是真正的工厂验收测试
A 工厂验收测试(FAT) 是指在制造商工厂内,根据预先商定的验收标准,对成品机器进行的结构化运行测试,该测试在机器包装和发货前进行。其目的明确且实用:通过记录证明这台特定机器能够执行采购订单中规定的特定任务——即以您购买时要求的速度、格式和材料进行操作。.
基于该定义,以下两点为下文奠定了基调。首先,FAT 是一个 合同事件,而非法定事件. 。目前没有免费且公开的国际标准来规定包装机 FAT 必须包含的内容;网络上流传的定义均来自设备制造商、检验公司和行业协会,而现有的标准和协会工作成果也无法全文免费查阅。约束各方的唯一依据是您的合同。其次,这意味着 FAT 的质量完全取决于您所编写的标准——这一点三个国际检验机构以相同的措辞进行了强调,我们将在 合同章节.
中对此进行详细阐述。这一点对于我们撰写本文的目标读者至关重要。一位买家在公共论坛上为一台包装机询价时,用两句话概括了整个问题: "我考虑的预算在 5000 美元到 10000 美元之间,阿里巴巴上有一些符合价格的产品,但我对质量一无所知。" 另一位买家在同一讨论中直截了当地回答: "我不会直接从阿里巴巴上不知名供应商的列表购买……他们的质量保证往往不达标。" 这两位都是真实的买家,他们的顾虑合情合理,任何供应商仅凭一句"相信我们"都无法改变他们的立场。唯一的解决办法是建立一套能够产生证据的程序。第三位买家介绍自己是 "一家小型玉米饼制造商,正在寻找自动化包装解决方案" 他发现 "中国的枕式包装机引起了我的注意!", ,他正处于同一进程的后续阶段。.
如果您尚未决定 想要哪种 机器——或者是否真的需要购买——那么本页面不适合作为起点。请从我们的内容开始阅读, 包装机选型指南 并在接近下单时再回到这里。.
FAT、装运前检验和 SAT 是三个不同的验收环节
这三个名称在销售对话中经常被混用,但它们并非同一回事。.
该 FAT proves the machine works in isolation, at the factory that built it, on your materials. The pre-shipment inspection is an independent third party looking at the finished goods before they leave — model, quantity, markings, documentation, packing and, if you order it specifically, witnessing of tests. The site acceptance test (SAT) happens after delivery and proves something the FAT structurally cannot: that the machine survived transport and connects to your power, air, floor and upstream and downstream equipment. Installation, line integration and electrical handshaking are a separate discipline and a separate page; treat them as work still ahead of you, not as something the FAT covered.
There is a trap in the middle term worth naming, because buyers fall into it while searching. "Pre-shipment inspection" has two completely different meanings. Bureau Veritas describes its service as one "carried out for governments" that combines "confirmation of the buyer's specifications and quantity and value controls of imports and exports … in compliance with WTO requirements" (Bureau Veritas, government services). Intertek's page under the same URL slug says it "provides commercial services to governments as a way of protecting import revenues" (Intertek, government services). That is customs valuation and duty protection work commissioned by an importing country — not quality control commissioned by you. Two independent providers describing it in near-identical terms tells you it is the industry's standard meaning, not one company's wording. If you want someone to look at your machine, ask for a vendor / manufacturing inspection or a witnessed FAT by name.
Why the FAT carries more weight when the factory is 10,000 km away
When the builder is a two-hour drive away, a weak FAT is recoverable: you go back, you bring your engineer, you withhold a visit fee. Across an ocean, three things change at once. The cost of a return visit is measured in flights rather than fuel. The machine becomes physically hard to send back — reverse logistics on a crated machine can cost more than the machine is worth, which in practice means "returning it" is not a real option. And once the container sails, the commercial leverage you had disappears, because on standard export terms the balance is normally paid before shipment. The FAT is therefore not one checkpoint among many; for a first-time importer it is close to the last moment where evidence and money are both still on the table.
What a FAT does not prove
An honest guide has to be as clear about the limits as the benefits. A FAT does not prove the machine will survive the voyage — that is what crating checks and the sign-off package are for. It does not prove the machine fits your line, your voltage, your air supply or your operators' habits; that is the SAT. It does not prove long-term reliability, spare-parts availability or after-sales response, all of which are judged over years, not days. And it emphatically does not transfer with your payment method:
- Incoterms do not do it. ICC's own academy writes that the rules "are not a substitute for a sales contract dealing with payment and quality terms" and that "Incoterms do not deal with the passing of title in the goods" (ICC Academy). The US Department of Commerce says the same from the other side: the rules neither "reference the method nor timing of payment" nor "address liability for the failure to provide the goods in conformity with the contract of sale" (trade.gov).
- Banks do not do it. 根据《UCP 600》第5条,, "「银行处理的是单据,而非货物、服务或履约行为。」" 信用证是凭表面上相符的单据付款,而不是凭运转中的机器付款。.
- 平台托管服务也无法做到这一点。. 市场平台保护机制锚定的是货物的签收与确认,以及平台自身的订单与支付流程——它是一个支付与争议处理层,而非工艺能力测试,它无法告知你机器在你的薄膜上是否能保持额定速度。.
三个独立的官方来源指向了同一个结论:人们认为能保护自己的工具,本质上只是结算和交付工具。验证是另一项独立的工作,需要由你自行委托。.

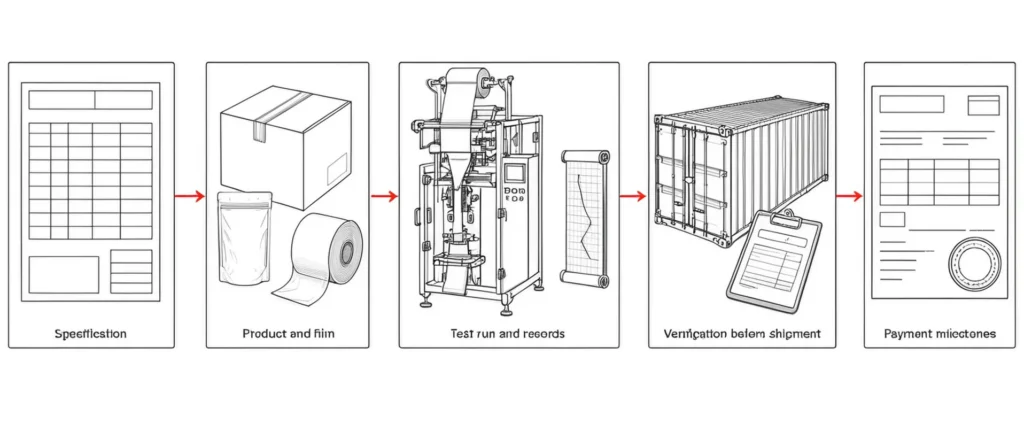

你实际能够掌控的五个环节
我们能提供的最有用的重构思路是:验收并非单一测试,而是一条链条。当跨境机器采购出现问题时,通常是因为买方从未意识到需要由自己把控的环节出了差错。这五个环节承载着整个流程,身处异国的买方在机器制造前,完全可以通过电子邮件对每一个环节施加影响。.
| 环节 | 你的决定 | 其产出 | 通常的故障方式 |
|---|---|---|---|
| 1. 规格说明 | 在生产开始前,将验收标准以数字加条件的形式写入形式发票(PI)或合同中。. | 一份可供你方或第三方检验员据此评估机器的文件。. | 标准仅为形容词。例如「良好的密封质量」无法由任何人进行裁定。. |
| 2. 你的产品与薄膜 | 你运往工厂的物品、数量以及必须涵盖的规格。. | 针对你实际材料的测试,而非使用表现良好的替代品进行测试。. | 该运行是在工厂的自由流动演示产品上进行的,因此您的实际行为从未出现。. |
| 3. 运行及其记录 | 运行时长、涉及的尺寸、记录的内容,以及您是否收到了原始日志。. | 针对您格式的速度、密封、重量和剔除数据,且故障可见。. | 您收到的是一个结论——「FAT 通过」——而不是其背后的数据。. |
| 4. 发货前验证 | 实时或录像查看、是否委派第三方,以及谁来检查板条箱和装载情况。. | 独立的证据,加上在他人监督下封闭的集装箱。. | 机器经过了验证,但包装和装箱没有——而损坏往往发生在那里。. |
| 5. 付款进度 | 在订单阶段以书面形式商定,哪些记录在案的事件触发哪笔付款。. | 在您需要时依然存在的杠杆作用。. | 里程碑仅与日历日期或发货挂钩,因此无需预先证明任何事项。. |
请注意,大多数人所说的「FAT」仅指第 3 点。关于工厂验收测试的公开资料绝大多数是从供应商的角度撰写的——即制造商应如何进行测试——而买方侧的执行层面,特别是对于无法乘飞机前往现场的人来说,涉及甚少。这一差距正是本页面存在的原因,也是下文被写成「要求」而非「承诺」事项的原因。 您 要求,而非我们承诺的事项。.
机器制造前:合同中的验收标准
这是本页面的核心部分,且该论点并非出自我们。三个国际检验机构以几乎相同的语言描述了验收标准的来源,且三者都指向买方:
- SGS 检查是否符合 "「技术和采购规范、规范、标准以及其他相关合同文件」。" (制造检验).
- 必维国际检验集团 致力于 "「您表达的需求……以及其他特定要求」" (工厂检验).
- 德国莱茵TÜV集团 进行最终检验 "「根据您批准的规格」" (工厂验收测试).
- PMMI的OpX领导力网络 发布其验收测试工作成果—— 「验收测试的一致声音」 ——正是基于这一前提:不明确的标准和不匹配的期望,是导致预算外差旅、返工和进度受损的原因。.
综合这四点来看,它们只说明了一件事: 检验员是眼睛,而不是大脑。. 任何您没有写下来的东西,都不会有人去核查。一位买方项目工程师在2024年的一个工程论坛上更直白地指出了后果——他的背景并非中国采购,这正是其观点在此具有分量之处—— "「如果您在工厂验收测试(FAT)时没有可供参考的指标,那么当设备明显无法实现其销售承诺的功能时,您将成为背锅侠。」"
将标准写成数字加条件,绝不要使用形容词
一个好的验收条款的检验标准很简单:一个拿着秒表和秤的陌生人能否判断其是否达标?「密封必须看起来良好」无法通过这一测试——它无法通过任何机制进行仲裁,无论是第三方检验机构、银行、平台争议处理团队还是法院。而「在薄膜结构Y上,以Z线速度,从N个连续包装袋中取样,密封强度至少为X N/15 mm」则可以通过。您编写的每一项标准都应包含三个部分:
- 数值 ——每分钟产量、填充公差、废品率、密封强度。.
- 条件 ——针对何种产品、何种薄膜结构、何种袋型尺寸、何种速度、在何种周期内。在某种简易规格上达到的速率,并非您所购买的速率。.
- 签署 ——双方由谁签字确认已达标,以及对未决事项如何处理。双方应达成一致,即未解决的问题应列入带有负责人和日期的书面待办事项清单,而不是在发货截止日期前草草了事。.
有两条界限值得明确说明。速度和效率是 两个独立的合同指标, ,机器可以在达到额定速率的同时,因停机而损失数小时——请同时指定两者,并按规格分别指定。请在询价书(RFQ)中写明标准,而不是在机器制造完成后才提出:我们的 机器选型指南 涵盖了询价书的结构,而本页内容则承接上述指南。无论您报价的是哪一类机器—— 预制袋, 领型, 立式成型填充密封 或 枕式包装 ——这些标准应随报价一同提交,而非事后补充。.
优先寄送您的产品和薄膜
在工厂演示材料上进行的试运行只能证明工厂拥有一台能运转的机器。它不能证明该机器能处理 your 您的产品。会架桥的粉末、堆积密度不一的颗粒、含颗粒的酱料、密封窗口比演示卷更窄的薄膜——这些正是通用测试所掩盖的变量。行业验收测试指南在这一点上是一致的:测试应使用实际生产材料,否则其有效性将大打折扣。.
寄送多少取决于机器,诚实的回答是,我们自己的机型页面给出的数量各不相同,因为机器的填充方式不同。此处按原文转载,而非取平均值:
| 机器 | 我们要求您寄送的物品 | 回传的内容 |
|---|---|---|
| 盛威-C6 六列四边封小袋 |
500毫升液体或500克粉末/颗粒样品,外加 两者 上下卷膜样品。. | 在演示机上进行的包装测试、六通道运行情况视频、推荐设置及预计速度。. |
| 盛威-Y200 预制袋旋转式液体包装机 |
2至5公斤您的液体产品(稀薄液体为1升),外加一个样品袋。. | 在实际机器上进行的包装测试、录制视频以及推荐的机器设置。. |
| 盛威-420F 领式液体包装机 |
约5至10升您的液体产品,外加您的目标袋型规格。. | 在实际机器上进行的灌装和封口测试、视频,以及包含推荐设置的结果。. |
请将这些视为请求的形式,而非通用规则 ——数量因型号、产品粘度和袋型尺寸而异,因此请确认您实际报价机器的具体数值。袋型格式亦是如此:如果您发送的是预制袋,请发送您打算购买的每种尺寸的袋子。我们的 袋型中心 列出了各种格式,如果您仍在权衡预制袋与在线制袋,我们的 预制袋与立式成型充填封口机(VFFS)对比 涵盖了该决策。.
薄膜与产品同样重要
封口性能是您薄膜的特性,而非机器的特性——层压材料所能承受的封口窗口与可回收单材料不同,在一台机器上调试好的设置无法直接用于另一种材料。请发送您将要购买的薄膜,并索取所使用的封口设置。我们的 袋装密封方法指南 涵盖了这些封口的形成方式及其失效原因;本页面仅要求在真实材料上进行试验。.
盛威的长期报价是我们 工厂与质量中心 页面:安排工厂参观、申请视频通话演示,或将您的产品样品寄给我们,以便在我们的机器上进行免费试运行。在文书方面,请将样品货物明确标记为非商业用途样品,并附上成分说明——这有助于包裹顺利通关,且与机器本身的进口文件是分开的。.
试运行:针对您的袋型进行两个工作日的测试
盛威的标准验收运行是 针对您的袋型和规格进行为期两个工作日的测试运行, ,并记录速度、封口质量、重量精度和剔除率。这是我们自己的做法,我们将其公之于众以便您监督我们——这不是行业规则,我们也不会将其包装成行业规则。.
因为关于持续时间的诚实立场是 没有标准. 。公开可查的数据来自将其作为建议的行业出版物,而撰写工厂验收测试(FAT)相关内容的包装原始设备制造商(OEM)在其官网上刻意避免量化,更倾向于使用诸如"以生产速度运行一段较长时间"之类的措辞。因此,值得向供应商提出的问题不是"你们运行多少小时?"——任何数字都容易说出口——而是 "我的合同中规定了什么样的运行持续时间和规格,如果未能达到要求,我能得到什么补偿?" 持续时间是您指定的变量,而不是机器的固有属性。.
为什么五分钟的演示证明不了什么
简短的演示只是销售手段。它展示的是一台由制造者设置、预热并喂料的机器,且运行的是表现最好的规格。几乎所有真正会让您花钱的问题都会在稍后出现:随着卷料用尽,薄膜跟踪发生偏移;随着钳口热饱和,封口温度升高;随着料斗排空,计量头精度下降;换型需要四十分钟而不是十分钟。正如美国一家设备制造商的一位总经理在关于验收测试的公开白皮书中写道:, "首次启动的机器永远无法正常工作。机械和电气故障都非常常见。" 这并非对任何制造商的轻视——这正是进行测试的原因。一次足以经历第二次和第三次故障的测试,其价值远高于一次仅能达到首次成功的测试。.
有两项扩展内容值得写入标准中。要求测试 分摊到您购买的各种规格上, ,而不是集中在最简单的一种上——对我们来说这是标准做法,因为测试涵盖了您的袋型和规格,但这在其他地方并非理所当然,且明确这一点无需额外成本。此外,询问在 产品运行前 会发生什么:先让机器空载运行是发现早期机械和电气故障的公认方法,因此在报价阶段,询问干循环是否先于您的测试进行以及持续多长时间,是一个合理的问题。.
需要记录的四个数值——以及无人记录的故障行为
我们记录的四个数值是速度、密封质量、重量精度和剔除率。这四个数值是入门的最佳选择,每一项都在 下一节. 中有所涵盖。然而,仅记录良好状态数值的验收运行,无法反映机器在出现故障时的表现,而这恰恰是操作员在夜班期间经历最多的情况。请要求制造商演示——并记录在案——机器如何处理以下情况:
- 薄膜断裂或薄膜用尽 周期中途:它是否能干净利落地停止,以及会损失多少物料?
- 无产品或低料位报警:它是否停止填充,还是继续制造空袋?
- 进料堵塞 在计量头处:如何清理,由谁清理,以及需要多长时间?
- 紧急停止与重启:紧急停止后,部分成型的袋子或部分填充的剂量是否会丢失,机器是否能在已知状态下恢复运行?
- 定位标记丢失 在印刷薄膜上:它是否会标记故障,还是继续在印刷区域进行密封?
- 防护装置和联锁行为:运行期间打开门、防护联锁,以及记录中关于每一项的说明。.
索要原始记录,而非结论
"FAT通过"不是证据;它只是某人对证据的看法。您需要的是日志——记录期间的计数产出、单个重量读数而非既定平均值、剔除数量及其发生时间,以及记录这些数据时机器的运行设置。原始记录能让您看到摘要所掩盖的模式:剔除是发生在启动时的三个,还是在运行过程中均匀分布;重量是否向一个方向漂移;速率是保持恒定还是取平均值。在订购阶段约定您将收到记录本身,并商定由谁签字。.
远程观察:询问要看什么
从故障模式而非技术手段开始,因为关于视频验收公开讨论中最有价值的观点,是由一位负责后续清理的人士提出的。在描述进入其工厂的设备问题时,一位维护专业人士在2025年写道: "「这些问题本可以被发现,但团队在工厂验收测试(FAT)环节失职,仅仅通过视频就完成了验收。」" 随后他给出了更具建设性的建议,这才是重点: "「审核,审核,再审核。你可以从中国获得高质量的产品,但靠碰运气是不行的。找个参考案例,要求看一看在美国运行的设备,等等。」"
通读整条评论,其教训非常精准。问题不在于使用了视频,而在于视频被允许 取代 了验收工作,而不是用来 记录 验收工作。因此,对于无法亲自前往现场的买家来说,真正的问题不是「视频是否足够好?」,而是 "「在什么节点上,通过视频验收就等同于完全没有进行验证?」"
行业内部对此并未达成共识,了解这一点很有意义。
三个诚实的数据点,指向了不同的方向:
- 几家高端国际原始设备制造商(OEM)现在将 实时远程工厂验收测试 作为一项正式服务进行推广,提供多角度摄像、高分辨率特写和人机界面(HMI)屏幕共享,并将录像视为验收文档的一部分。这种能力是真实存在的,并不罕见。.
- PMMI 2024 年的远程服务研究(涵盖 144 家终端用户和 36 家 OEM)发现,终端用户仍然认为 FAT、调试和初步培训 最好亲自进行, ,且虚拟 FAT 更倾向于重复采购或输送机等简单设备。包装机不同于输送机,这一发现对我们的立场并不有利,但我们宁愿让你了解实情。.
- 远程 FAT 往往会将一些性能检查 推迟到现场验收测试(SAT)阶段, ,即在你的工厂进行,而此时解决问题的成本更高。如果你接受远程测试,请知晓这种转变,并将保留的检查项目写入合同。.
我们所见过的最平衡的表述来自一位买方工程高管。T. Marzetti 公司的工程副总裁 Lisa Rathburn 在 2022 年的一次 PMMI 播客中表示: "「我们过去进行工厂验收测试(FAT)的方式行不通了。」" ——她随即明确表示,她的意思是该方法需要更新,而不是取消了现场参与: "「我很高兴看到这个工具在今年得到修订,得以焕然一新并进行更新,同时纳入了新冠疫情期间关于如何进行虚拟 FAT 的修订内容中的许多要点。」" (PMMI unPACKed,第 83 期.)
要求查看的内容
这些是您可以向任何供应商(包括我们)提出的要求。它们都不需要特殊设备,只需要对方的配合意愿。.
- 机器标识,与机器运行画面处于同一视野中。. 要求摄像机从铭牌(型号、序列号、电压、相位)移动到运行中的机器,中间不要剪辑。这种连续的镜头才能将视频与您购买的设备联系起来。.

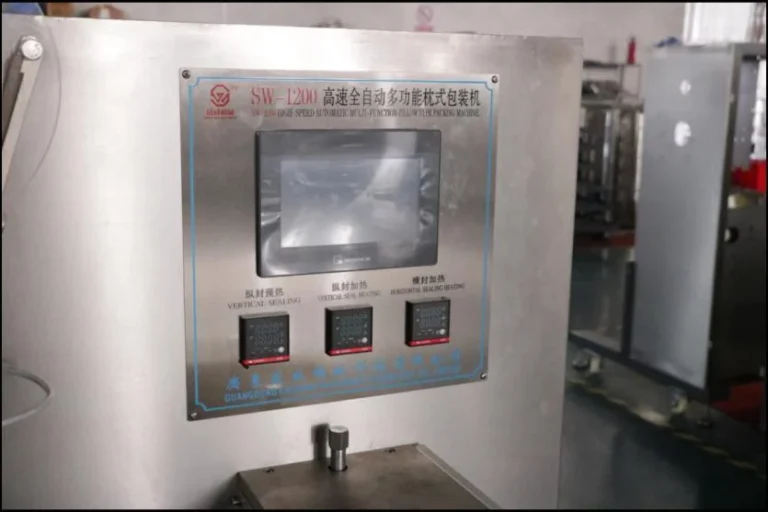

- 操作屏幕及其数值。. 要求参数页面和输出计数器清晰可见,并询问每个设定值是多少。如果供应商能实时共享屏幕,那就更好了。.
- 秤重。. 要求在镜头前对装好的袋子进行称重,并确保读数清晰可见,而不是由人叙述。.
- 连续而非剪辑的视频 至少包含一个完整的序列——包括换产、换卷以及上述的故障表现。剪辑过的精彩片段只能证明机器能做一次某项操作;而连续的片段才能证明它能持续完成。.
- 由您指挥摄像头的实时通话。. 录制的视频回答的是工厂选择回答的问题;而实时通话回答的是您的问题。要求在您观看时更改某些具体内容——例如不同的袋子尺寸、不同的速度。.
- 验收时记录的程序标识。. 一位系统集成商在描述他受雇完成的一项工作时写道,在客户见证并签署了一项测试后, "「记录了代码校验和,大功告成」。", 在客户离开后,控制工程师开始编辑人机界面(HMI)和可编程逻辑控制器(PLC)代码——用他的话来说,, "「这使我的整个工厂验收测试(FAT)作废了」。" 一个站得住脚的回答是程序性的:要求在验收文件中记录程序版本或校验和,并在交付后再次核实。这对任何制造商(包括我们)来说都是一个合理的要求。.
实时观看和录制视频证明的是不同的事情,值得深思您购买的是哪一种。录像是一种持久的证据,您可以反复观看并将其作为争议的附件。实时通话未经排练,且允许您进行引导。如果只能二选一,请选择实时通话来做出验收决定,并选择录像来存档——如果两者兼得,那才是一场运行良好的远程验收。.
解读数据:「合格」应有的含义
记录了四个数值。在了解其测量方式之前,每一个数值都毫无意义。.
重量精度——借用您所在市场衡量您的准则
目前没有公共标准定义包装机的灌装精度应如何在工厂验收测试中进行评判。然而,对于您销售的 包装 本身,存在一个成熟的国际评判框架: OIML R 87, ,即关于预包装产品数量的建议,它是许多市场法定计量系统的基础。.
接下来的部分是我们自己的推导,我们希望明确说明这一点。. R 87 是关于预包装产品的,而非机器;它并未提及工厂验收测试,此处的内容也不意味着任何机器「符合 R 87」——那将是一个范畴错误,因为合规性适用于您销售的包装,而非设备本身。R 87 为买家提供了一种现成的灌装精度标准框架,其逻辑在于机器必须能够生产出在您的目标市场中合法的包装。其结构包含三个必须同时满足的条件:
- 平均值。. "「实际平均数量……应至少等于标称数量」。" 低于标称重量的平均值是不合格的,无论其分布范围有多窄。.
- 允许的短缺量。. 只有一小部分包装—— "「不超过 2.5% 的包装出现 T1 误差」" ——其短缺量可能会超过从表格中读取的该标称数量的容许短缺量。.
- 绝对底线。. "「任何预包装商品不得出现 T2 误差。」" 若一个包装的短缺量达到容许短缺量的两倍,则整批产品直接判为不合格。.
另外两个细节使其具有可操作性:抽样数量来自表格而非直觉,且检验批的定义为 "「检验批的大小应等于生产线的最大小时产量」。". 将其转化为验收问题,检查员便可实际执行: 抽样了多少袋,是随机抽取还是挑选的,平均值、超出公差的包装数量以及最差的单袋情况如何? 在确定数值之前,请先核实您目标市场的法定计量体系要求——各国执行标准不同,我们无法告知您的监管机构有何具体规定。.
拒收率——务必询问分母是什么。
拒收率是一个分数,几乎所有的争议都集中在分母上。分母是生产的总袋数,还是测试期间的产量?它是否包括启动损耗、调整过程中损耗的包装袋以及换产时消耗的材料——还是说计数从机器稳定运行后才开始?这两种惯例都有其合理性,但产生的数值却大相径庭,这就是为什么单一数字毫无意义的原因。请在合同中约定定义,并确认如果您的实际生产场景包含换产和启动,则这些环节也应计入。.
速度与密封
速度应验证为 每种规格的持续运行速率, ,而非在最容易运行的规格上短暂观察到的峰值,且应与效率数据一同记录——一台能达到速率但频繁停机的机器,满足了一个标准却未能满足另一个。关于密封,请抵制编造数字的冲动:目前没有公开建立的用于包装机验收测试的定量密封标准,因此请指定适合您自身薄膜和产品的测试方法及阈值,并要求保留运行期间的样品袋寄送给您。我们的 密封强度与密封完整性指南 解释了哪种测试能发现哪种缺陷。如果您对精度的担忧主要在于计量系统而非机器框架,我们的 称重式与螺杆式对比 涵盖了每种方法能实现和不能实现的性能。.
验收资料包:您应该收到的内容
当已经进口过设备的买家谈论哪里出了问题时,反复出现的主题并非机器无法运行,而是文件和零件。. "「文档通常不存在」,", 其中一位写道;; "「购买一台您可以维护和修改,并且拥有相应语言文档的机器」,", 另一位写道。验收资料包是消除或留下该风险的关键,且必须在装箱前完成。.
盛威为每台机器提供以下全部八项内容。无论您是否要求,我们都会发送数字副本,并由工程师和销售人员为您详细讲解。.
| 文档/项目 | 交付后的重要性 | 收货时需检查的内容 |
|---|---|---|
| 电气图纸 | 您的当地电工将依据这些图纸工作;没有它们,任何故障都将变成一场调查。. | 图纸是否与实际安装的面板相符,组件标签是否清晰且一致? |
| PLC参数备份 | 用于恢复设置,并让未来的集成商了解配置情况。. | 使用哪种软件和版本读取该文件?请要求验收记录注明所使用的程序版本。. |
| 操作手册 | 操作员培训和日常参考。. | 标准语言为英语;可提供其他语言——请在订购阶段确认您的语言,而非事后确认。. |
| 备件包 | 您所需的第一批易损件应该已经运抵国内。. | 请逐项核对包装清单上的物品,并妥善保管该清单。. |
| CE符合性声明 | 这是机器进口文件集的一部分,供您自行存档。. | 该文件是否明确标示了实际发货的机器型号? |
| 质量控制报告 | 试运行的记录证据。. | 报告中包含原始数据,还是仅有结论? |
| 测试视频 | 机器在发货前运行贵方产品的持久记录。. | 视频中是否展示了您的包装袋尺寸,以及同一台机器上的铭牌? |
| 包装照片 | 机器状况以及运输固定方式的证明。. | 机器在板条箱内,支撑结构可见,标记清晰可辨。. |
贵方人员能否接手操作这台机器?
这是经验丰富的买家会问,而首次购买者却容易忽略的问题。一位维护工程师对中国制造包装设备的评估值得全文引用,因为它既不带有敌意,也不带有推销色彩: "「它们配备的人机界面(HMI)和控制器大多是西门子产品的组合,因此控制器本身很少需要更换,只需重写程序即可」" ——并补充说制造商倾向于 "「使其变得极其通用」", ,并建议买家 "「在采购时为控制系统预留额外预算,您将获得一台易于维护的机器。」" 他还指出了一个北美市场的实际细节:电机可能需要 60 赫兹的变体,变压器也可能需要更换。.
这是对实际工作的公允描述。我们的机器使用西门子人机界面(HMI)和可编程逻辑控制器(PLC)硬件,这就是为什么该评估是客观的而非客套——该平台是您当地集成商可以操作的。您应该向任何供应商询问具体问题:参数备份中包含什么,程序附带什么文档,以及机器配置的电压和频率是多少。请在报价阶段询问,并获得书面答复。.
装箱与标记——这是一个保险问题,而非美观问题
买家低估了这一步,因为它看起来像是包装。事实并非如此。标准货运保险条款排除了 "「因被保险标的包装或准备不足或不当而造成的损失、损坏或费用」" ——即 1982 年 1 月 1 日生效的《协会货物条款 (A)》第 4.3 条中的除外责任,其措辞延伸至集装箱或吊装箱内的积载。简单来说:如果机器因包装不良或积载不当而损坏,这恰恰可能是您的保单不予赔付的损失。.
当这种情况发生时,后果并非假设。一位买家描述了收到在线订购机器的经历: "「我为我的生意订购了一台压面机……用敞篷拖车运输,没有任何包装……机器完全损坏,我损失了近 3000 美元。」" 那是一台在不同贸易航线上运输的小型低价值机器——但其机制完全可以推广。.
因此,装箱属于装运前的确认环节,而非交付后的投诉环节。我们的木箱均为免熏蒸材质:每台机器都用保护膜包裹,螺栓固定在木托盘上,并密封在免熏蒸胶合板箱中。请要求在封箱前提供机器内部的照片以及标记的照片。另外,请单独询问集装箱事宜:国际检验机构将装载视为一项独立的服务——检查 "「运输工具上的积载、紧固和楔紧情况」", ,对于天祥集团(Intertek)的情况,还会用其自身的封条密封集装箱以证明合规(集装箱装载检验)。这也是您防止通过测试的机器与箱内机器不符的保障。.
最后两项属于此阶段。请在支付尾款前获得 书面保修条款 ——我们提供电气和机械部件的 2 年保修,易损件(如封口钳和加热元件)除外。并妥善保存整套文件:我们的核心机器生产线持有由 TÜV 附属机构颁发的有效 CE 证书,当您的检查员、保险公司或报关行询问时,该证书是您所需文件的一部分。.
第三方检验:何时值得进行
盛威对此的立场简单且一贯:我们的许多客户会安排 SGS、必维国际检验集团(Bureau Veritas)或德国莱茵(TÜV)进行装船前检验。我们负责协调时间安排,并提供对机器和测试记录的完全访问权限。如果您愿意,我们还可以发送工厂验收测试(FAT)视频和照片以供远程检验。拒绝独立检验员的供应商是在向您传递某种信号;而安排检验的供应商并非在帮您的忙,他们只是在做分内之事。.
然而,检验实际能为您带来的价值比大多数买家预想的要窄,在您投入资金之前,有必要对此有所了解。.
见证是默认选项;执行则是单独的订单
SGS 在其工厂验收测试页面上明确列出了这两个选项: "「我们拥有值得信赖的技能和资源来执行可靠的测试。或者,我们可以代表您见证相应的测试」" (SGS FAT)。大多数标准检验产品属于后者——检验员到场并根据您的清单记录所发生的情况。在典型的装船前检验范围的九个服务项目中,只有两项涉及机器是否实际运行;其余均为外观、数量、尺寸、文件、包装和装载。如果您希望机器进行实际操作测试而非仅仅是观察,请明确提出,并按名称下单。.
同样,它们的标准来自您。如果检验员没有您的验收标准,就无法进行比对,只能默认使用通用清单——这就是为什么买家最终会得到一份机器无法胜任工作但报告却显示合格的原因。.
如何实际委托检验
通读这四家公司的服务页面,可以梳理出一个可行的买方操作流程:首先写下您的验收标准;选择正确的服务名称(供应商检验、制造检验或见证 FAT——而非政府装船前检验);索取报价;与工厂商定日期;告知工厂检验员需要准备什么;在检验过程中保持与检验员的沟通渠道畅通;接收报告;将报告与付款或放款里程碑挂钩;并将集装箱装载视为第二次单独的现场检查。另请注意,检验结果可以附加到商业票据上——天祥集团(Intertek)描述了确保数量和质量规格 "「符合采购订单和信用证」", ,这就是将报告转化为筹码而非仅仅是一份 PDF 文件的机制。.
何时值得投入资金及其局限性
当订单相对于您的业务规模较大、机器高度定制化、您与供应商之前没有合作关系,或者您自己的标准足够详细以供陌生人执行时,独立检验是物有所值的。当您之前购买过该供应商的产品、产品为标准型号,且您已经收到原始测试记录并能实时查看自己的产品时,检验的增值作用较小。.
关于成本,我们特意不提供具体数字。这四家大型公司均不公布价格——每一家都采用"先报价后安排"的模式,因此您在网上找到的任何“每人每天多少钱”的数字都是别人的定价模式,而非他们的。请直接索取报价。并保持界限清晰:检验报告是证明在特定日期执行了指定检查的证据。它不是机器性能的保证书,我们不希望您将其解读为保证书。.
与验收挂钩的付款里程碑
盛威的标准条款已公开,在该行业中属于常规条款: 30% 定金,70% 尾款在装船前支付(电汇),FOB 汕头, ,包含工厂验收测试。标准配置的交货周期为 20 至 30 个工作日,定制配置需增加 5 至 10 天。.
现在谈谈大多数供应商页面都会略过的内容。在货物发运前即需结清余款的结构下,美国商务部对预付款的评估是: "「出口商几乎无需承担任何风险,因为风险负担几乎完全转嫁给了进口商」,", 并且认为 "「要求预付款对买方而言是最不具吸引力的选择」," (trade.gov)。我们不会对此进行粉饰。其现实后果正是本页面存在的意义: 在「定金加余款」的结构中,验收测试几乎是买方仅存的筹码,, 且其窗口期非常短暂。凡是你未写入验收标准的内容,以及未索要的每一份记录,都是你在不知不觉中消耗掉的筹码。.
支付工具的涵盖范围与局限
在支付背景下,重申本页面开头提到的三个官方立场非常有必要,因为这正是它们产生约束力的地方:
- 国际贸易术语解释通则(Incoterms)仅分配交付、风险和成本,而不涉及支付时间、所有权及合规性。. 这意味着支付进度表是合同中的空白区域,由你与供应商自由协商填补。没有任何贸易术语能阻止你约定特定的付款需在特定的书面证明事件之后进行。.
- 信用证是凭单据付款。. 《UCP 600》第5条明确规定,银行处理的是单据,而非履约情况。然而,信用证可以将检验合格证作为单据要求之一,这正是第三方报告获得财务效力的途径。.
- 市场平台保护机制遵循其自身的规则。. 托管式保护在产品收到并确认后释放资金,并基于平台的在线订单和在线支付执行。而直接电汇至供应商公司账户(这是机械行业的常规安排,也是盛威的安排)在结构上处于该机制之外。这是两种交易结构之间的区别,而非对任何一方的指责。这正是为什么在我们的领域中,书面验收以及你所需要的第三方检验,比在消费品领域更为重要。.
如果你依赖平台保护,有一点务必注意:各平台页面声明的索赔窗口期各不相同——有的说是交付后30天,有的说是15天——因此请务必核实你订单上的当前条款,而不是参考指南页面,包括本页面。.
坦诚地谈谈该如何谈判
买家确实会采用不同的付款结构。一位买家曾直白地描述了他的安排: "「汇款到中国银行确实有点令人担心……但我支付了定金,发货时支付一笔,交付时再支付一笔。」" 请注意,他并未提及具体的百分比——他描述的是 触发点, ,而不是拆分。这是正确的直觉,也是我们建议您协商的内容:即哪些记录在案的事件会触发哪笔付款。.
我们不会假装他的条款就是我们的条款。我们公布的条款要求在发货前结清余额,这与某位买家在某处协商的条款以及我们在此公布的条款之间存在真正的差异——您应该睁大眼睛审视这种差异,而不是将其掩盖。我们要说的是,跨境机械付款并没有公开发布且可验证的「行业标准」拆分方式;任何引用此类标准的页面都只是在引用其自身。要求将触发事件书面化,要求提供与每项事件相关的证据,并将百分比视为商业谈判而非规则。至于机器报价中资金的实际去向,以及哪些成本往往会在后期浮现,请参阅我们的 包装机价格指南. 。海运、保险和清关是与验收不同的课题,我们在此特意不予赘述。.
工厂还是贸易公司:真正的工厂在镜头前能做的五件事
这值得专门列出一节,而不是一页。在我们研究的买家讨论中,「你是工厂吗?」这种焦虑远不如「我能否得到一台能正常运转的机器,并配有维持其运行的文件和零件」来得普遍。不过,这是一个合理的问题,并且有一个无需指责任何人的实际答案。贸易公司并非欺诈;它是具有不同能力的另一种业务。这种区别之所以重要,是因为您在交付后会有所需求。.
我们更倾向于采用一位买家的表述,而不是我们自己的。一位描述了大约十五年海外合同制造和工厂审核经验的人写道: "「每个大洲都有好工厂和坏工厂,中国受到了不公正的恶评」", ,并补充说他自己与中国供应商打交道的经历绝大多数是积极的。这才是概括的正确层面:根据证据,通过他们能通过或不能通过的测试来评判特定的供应商。.
五个请求,均可在视频通话中回答:
- 启动您正在购买的确切型号,并运行它。. 不是类似的型号,也不是照片——就是这个型号,在这栋建筑里,现在。如果您的样品已经在那里,就运行那些样品。.
- 从机器走到制造其零件的地方。. 要求摄像机在不剪辑的情况下,从组装区移动到切割和机械加工车间。制造商会制造结构件;而经销商只会向您展示仓库。.
- 打开电气柜,然后交出图纸。. 要求在镜头前查看面板内部,并在同一对话中要求提供电气图纸和 PLC 参数备份作为交付物。工厂可以承诺这两点,因为它两者都制造。.
- 接受您选择的日期由第三方进入大楼。. 不是泛泛地说「我们可以安排检查」,而是明确表示愿意让检查员在您指定的日期到场。.
- 将文书工作与地点相匹配。. 开票主体、工厂地址以及机器铭牌应保持一致,并与形式发票相符。请逐项核对机器铭牌与形式发票,并进行拍照留存。.
此外,请参考上述远程查看部分提到的建议:寻找一个参考案例,如果可能的话,亲自去贵国实地考察一台正在运行的设备。这仍然是买家能做的最有价值的检查,且除了时间外无需任何成本。盛威是一家制造商而非贸易公司,拥有自己的激光切割和数控加工能力——车间、生产线和零部件品牌均记录在我们的 工厂与质量中心 页面上,公司本身记录在 关于我们, 上,我们更希望您亲自验证这些声明,而不是直接采信。.
买方工厂验收测试(FAT)清单
一位买方项目工程师在进行验收测试时给出的建议,是整个主题中最具实践意义的一句话: "带上一份副本,逐行核实设备是否符合规定要求。" 这就是本表的作用。请在通话时带上它。.
| 阶段 | 操作内容 | "完成"的测试标准" |
|---|---|---|
| 订单前 | 将验收标准写成数字加条件的形式;明确运行持续时间和涵盖的格式;指定签字人;商定遗留问题清单(punch-list)机制。. | 一个拿着秒表和秤的陌生人就能判断每项标准是否达标。. |
| 制造前 | 寄送供应商为该型号指定的数量的产品和包装膜,以及您打算运行的所有包装格式。. | 工厂拥有您真实的物料,而非替代品,且涵盖订单上的每一种格式。. |
| 运行设置 | 确认运行任务分配在不同格式之间;询问是否先进行空转测试;商定需要演示并记录的故障场景。. | 测试计划以书面形式呈现,且不仅包含正常运行下的表现,还包括故障下的表现。. |
| 测试期间 | 由您指导摄像头的实时通话:从铭牌到运行中的机器进行连续拍摄,操作屏幕清晰可见,在镜头前称重袋子,整个过程不间断,包括换型。. | 您已在同一会话中亲眼见证了机器的身份、设置及其产出,且未经剪辑。. |
| 读取结果 | 索取原始日志而非摘要:包括采样重量、样本数量及选择方法、带时间戳的剔除记录、各规格的持续速率以及所使用的设置。. | 您可以看到故障模式,而不仅仅是一个通过的声明。. |
| 装箱前 | 收集所有八份文件;核对图纸与面板是否一致;核对备件清单与装箱单是否一致;记录程序版本;拍摄铭牌与装箱单(PI)的合影。. | 文件清单上的任何内容均不得标注为「后续补发」。. |
| 装箱与装载 | 拍摄机器在装箱前、封箱后、支撑结构及标记的照片;将集装箱装载视为独立的检查环节,若有第三方参与,需核对封条。. | 货物在离开您控制范围时的状况和身份均有据可查。. |
| 付款 | 每个里程碑均与订单阶段约定的记录事件挂钩;若使用信用证(L/C),检验合格证应作为指定文件。. | 不得仅凭日期节点发放任何款项。. |
| 交付后 | 根据验收记录重新核对程序版本;检查电压、频率及变压器要求;确认到货后的备件及手册语言。. | 您验收的机器即为您拆箱的机器。. |
盛威如何执行FAT
简而言之,详细信息请参阅相关页面。我们的四人质检团队会在装箱前对每台机器进行结构化的工厂验收测试。没有通过测试的机器绝不出厂。验收运行是在您的袋子尺寸和规格上进行的为期两个工作日的测试运行,记录了速度、封口质量、重量精度和剔除率;质检报告、测试视频和照片会在装箱前发送给您审批;机器随后装入免熏蒸木箱出口。.
交付后,有两件事与其说是口号,不如说是具体的行动指南。如果货物中缺少配件,我们会补发。此外,通过 WhatsApp 提供的远程视频支持始终是免费的,它不受保修期的限制,而且这是解决大多数问题的最有效渠道,因为亲眼看到机器运行远胜于一段文字描述。保修本身涵盖两年的电气和机械部件,易损件(如封口钳和加热元件)除外。.
完整的质量控制流程——进料检验、过程检查、机器出厂验收测试(FAT)和最终签字确认——以及我们所使用的车间、生产线和零部件品牌,均记录在 工厂与质量中心 页面上。如果您不想阅读页面内容,而更愿意与人直接沟通,我们的 联系页面 可以直接联系工程和销售团队。.
常见问题解答
这些是买家在汇款前会提出的问题。一位咖啡烘焙商在公开平台上发布的问题非常简单: "「有人从阿里巴巴购买过袋装机或研磨机并取得成功的吗?」" ——随后得到的回复是: "「阿里巴巴是为那些从中国进口的老手准备的……慢慢来,多问问题。」" 以下答案是我们认为值得提出的问题。.
什么是工厂验收测试(FAT)协议?
FAT 协议是一份书面文件,规定了机器在发货前应如何在制造商工厂进行测试:测量什么、使用什么材料和格式、测试多长时间、什么结果算作通过,以及由谁签字。这是一份合同文件,而非监管文件——目前没有通用的国际标准来规定包装机械的 FAT 内容——因此其有效性完全取决于买家编写的详细程度。由形容词组成的协议无法进行裁定,而由带有明确条件的数字组成的协议则可以。.
什么是工厂验收测试(FAT)清单?
这是测试期间用于确认机器是否符合规格的逐项清单。买方清单涵盖四组内容:订单前商定的标准、测试设置(您的产品、您的薄膜、您的格式)、运行期间的读数,以及装箱前检查的文件和包装。别人编写的清单只是一个起点,不能替代您自己的标准。本页面上方清单部分中的买方清单是按阶段排列的,您可以直接在通话中使用。.
工厂验收测试期间会发生什么?
成品机器会在工厂根据商定的标准进行运行,并记录结果。在盛威,这意味着要在您的袋子尺寸和格式上进行为期两天的测试运行,记录速度、封口质量、重量精度和废品率,并在装箱前将质量控制报告、测试视频和照片发送给您审批。一次运行良好的测试还会演示故障行为——薄膜断裂、无料报警、进料卡阻、紧急停止和重启——因为这些都是操作员在夜班时会遇到的情况。.
运行测试应该持续多长时间?
行业内没有标准的测试时长,任何声称有标准时长的供应商都只是在引用自己的标准。公开流传的数字来自行业指导,而非任何法规,许多设备制造商甚至拒绝量化这一时间。正确的问题是您的合同中规定了多长的测试时间和哪些格式,以及如果结果不达标会发生什么。作为参考,盛威的做法是在您的袋子尺寸和格式上进行为期两天的测试运行——这是我们的承诺,而非行业规则。.
我应该向盛威工厂发送什么进行试运行,数量是多少?
请寄送真实产品及真实包装膜,涵盖您计划运行的每种袋型。所需数量取决于机器:我们的六列四边封机器需要 500 毫升液体或 500 克粉末或颗粒样品,以及上下膜样品;我们的预制袋液体包装机需要 2 至 5 公斤液体,或 1 升稀薄液体,并附带一个样品袋;我们的领式液体包装机需要约 5 至 10 升液体及目标袋型规格。请针对您报价的机型确认具体数值,切勿假设单一数值适用于所有机器,并在包裹上标注为非商业用途样品及成分说明。.
如果工厂已经进行了出厂验收测试(FAT),我还需要进行第三方检验吗?
未必如此。当订单相对于您的业务规模较大、机器定制化程度较高、您与供应商之间缺乏合作历史,或者您的检验标准足够详尽以至于陌生人也能执行时,独立检验的价值最为显著。如果您是从曾经合作过的供应商处购买标准型号,且已经收到了原始测试记录并进行了产品实时通话,那么独立检验的增值作用则相对有限。请注意,大多数标准检验产品仅对测试过程进行见证,而非亲自执行测试;检验报告仅作为在特定日期执行了指定检查的凭证,而非机器性能的保证。.
我可以要求通过视频观看测试运行,而不是亲自飞过去吗?
是的,许多买家都会这样做——但请提出正确的要求。从机器铭牌到机器运行、操作屏幕和计数器清晰可见、填充好的袋子在镜头前称重,以及至少包含一次换模过程的连续视频,这些都比剪辑过的精彩片段更有价值。建议优先选择实时通话进行验收决策,因为您可以指挥摄像头,并在观看时要求更改设置,同时保留录像以备查阅。请注意,远程验收往往会将部分性能检查推迟到您自己的工厂,因此请写下您保留的检查项目。.
在机器装箱前,我应该准备哪些文件?
八项,盛威全部提供:电气图纸、PLC参数备份、操作手册、备件包、CE声明、质检报告、测试视频和包装照片。无论您是否要求,我们都会发送电子副本。英文手册为标准配置,同时也提供其他语言版本,请在下单阶段确认您所需的语言。请对照实际面板核对图纸,对照包装箱核对备件清单,并要求在验收记录中注明所使用的程序版本,以便您在交付后再次核对。.
我在阿里巴巴上找到了符合预算的机器,请问在付款前我该如何核查质量?
按照资金流动的顺序进行操作。在支付定金之前,请将验收标准以数字和条件的形式写入形式发票。在制造之前,寄送您自己的产品和薄膜。在支付尾款之前,坚持要求提供原始测试日志而非通过声明,进行一次由您指挥摄像头的实时通话,并在装箱前查看包装箱的照片——如果订单对您的业务很重要,请考虑聘请独立的检验员。索取您所在国家的参考客户并致电他们。上述每一步对于足不出户的买家来说都是可行的,它们共同用证据取代了信任。.
如果付款条件是30%定金和70%发货前付清,我实际上有什么筹码?
您的筹码是验收测试,它仅存在于支付尾款之前的窗口期内。FOB 等贸易术语并不管理付款时间、所有权或合规性,信用证下的银行处理的是单据而非性能——这意味着付款进度表是一个由您和供应商通过协议填写的空白区域。利用这一点:将每个里程碑与记录在案的事件挂钩,而不是与日历日期挂钩;如果您使用信用证,请将检验合格证列为必需单据;并确保您编写的标准足够具体,以至于「合格」不是一个主观意见。.
发送您的验收标准——我们将据此报价
告诉我们产品、薄膜结构、您需要运行的袋子格式和尺寸、您的目标产量,以及您希望写入合同的填充公差和废品率。我们将回复适合您的机器、我们可以在形式发票中承诺的验收标准、该型号试运行需要寄送的物品,以及针对您订单的测试和签字确认流程。如果您想先观看机器运行,请要求进行视频通话演示。.
info@shengweimachine.com · +86 181 2511 2025 · or 联系我们的工程团队 directly
国际销售经理 · 盛威机械
